匠心筑造 西安招商局丝路中心幕墙封闭

浏览次数:|发布时间:2021-09-10

近日
由江河幕墙承建的
西安奥体中轴上唯一的双超高层建筑
西安招商局丝路中心项目
顺利实现幕墙封闭
以崭新姿态在中轴舞台上绽放光彩


\


作为招商蛇口在西安的扛鼎之作
招商局丝路中心择脉西安奥体轴芯地段
业态涵盖办公、酒店、商业街区、公寓等
项目建成后
将进一步完善西安奥体中心
周边区域的城市配套功能
为西安释放无限生长活力


\


项目由玻璃幕墙、铝板幕墙
百叶幕墙等形式组成
幕墙形式复杂且异形较多
尤其是屋面铝板幕墙角度由6.29°~9.25°渐变
且部分由拟合曲线组成
施工难度极大

江河幕墙依托自身技术精准施策
运用BIM技术

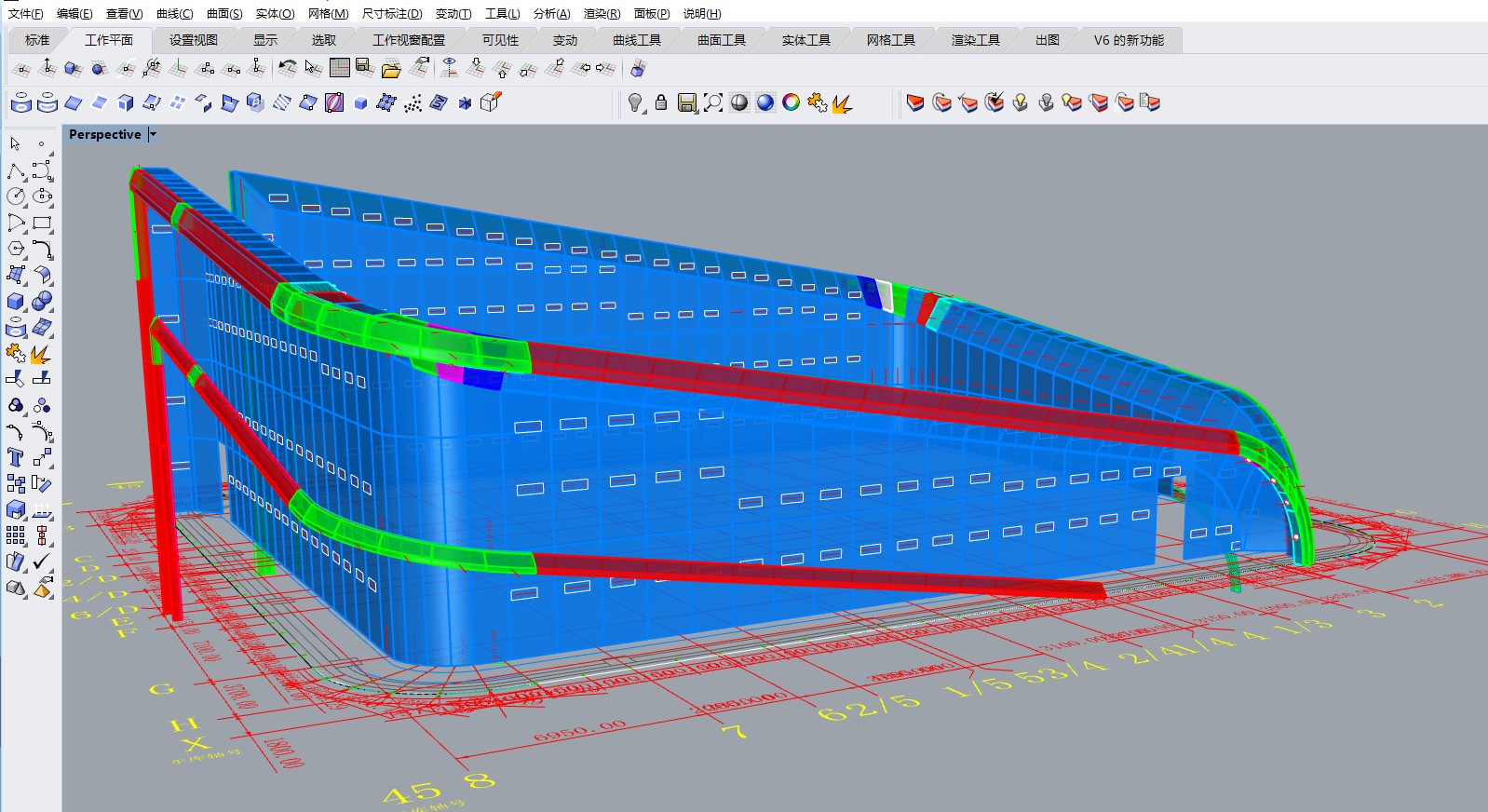

对屋面铝板幕墙进行整体建模
将原有幕墙方案调整为装配式幕墙方案
有效地解决了施工难题
提高了施工效率


\


方案确立后
江河幕墙充分发挥资源组织及管理优势
仅用20天完成视觉样板
30天实现首批单元体抵达施工工地
为项目施工打下坚实基础


\

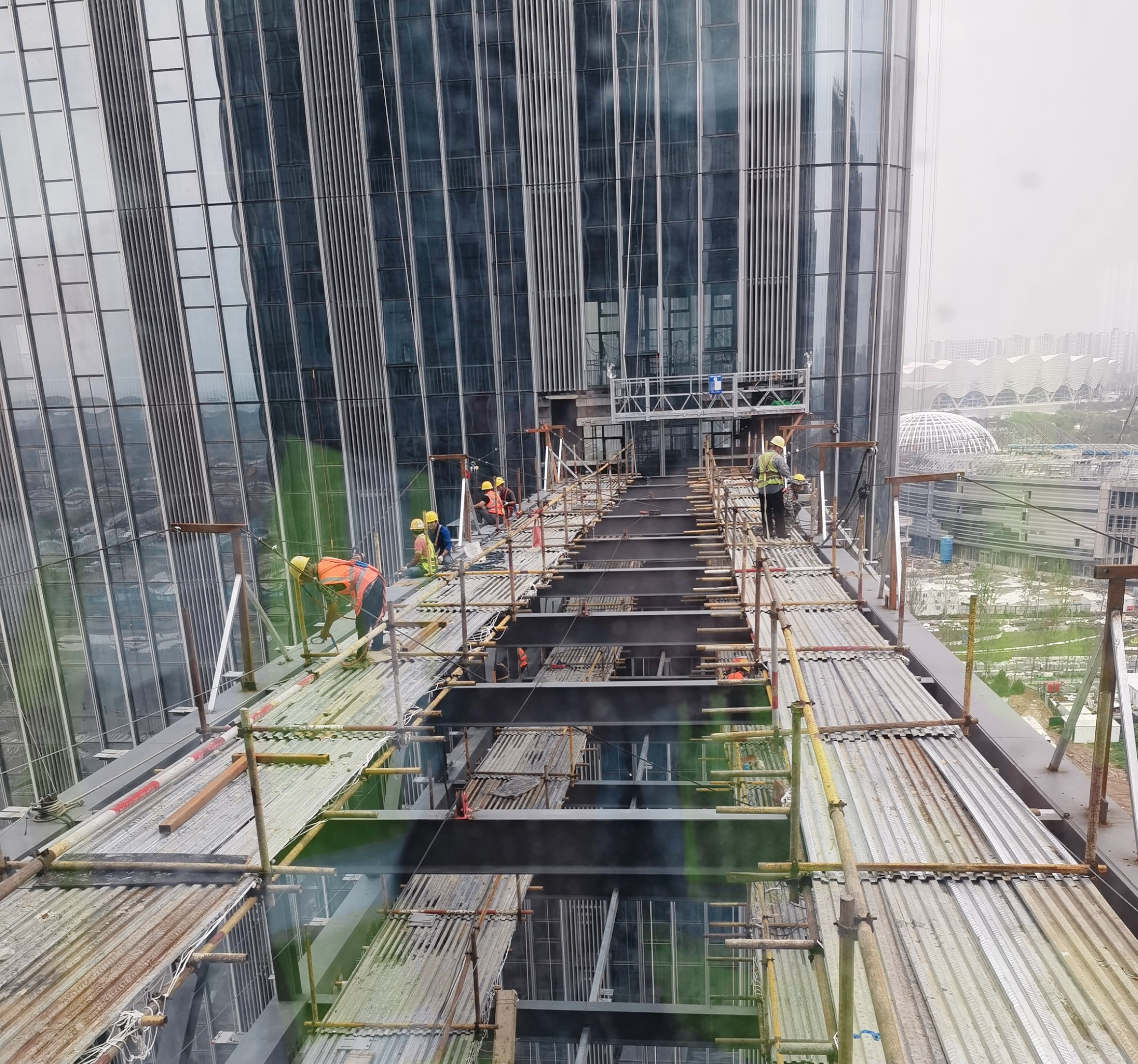

项目建筑过程中
幕墙AYX爱体育与主体结构、照明设施同步施工
现场作业面十分紧凑
穿插施工难度极大
为确保项目如期交付
江河幕墙科学部署、合理调整工序
先后搭设施工轨道4次
让每一个施工环节做到工效最大化
推动项目建筑高效前行


\


7月,塔冠钢结构施工完毕
留给屋顶板块的挂装时间仅余7天
为全力达成工期节点
江河幕墙精心组织、勇克难关
在场地十分有限的情况下
采取叉车运输与人工运输交互运作模式
提高板块运输效率

建筑过程中
投入运输叉车4台、吊车2台
卷扬机设备4组
并于屋顶搭设拉锁轨道
确保各工序紧密衔接
在7天时间内,成功完成
300樘最大高度8.7米、重量1.5吨
的装配式幕墙挂装


\



鏖战7月,精心雕琢
高效施工背后
是江河人坚守的“让客户更满意”的初心
项目自开工以来
120名江河建筑者
295天夙兴夜寐
节假日无休
奋战项目一线
全力推进项目建筑


\



7月23日
项目顺利实现幕墙封闭
华美流畅的外立面
尽展“奥体之翼”风采
也进一步见证了江河人的智慧与实干


\


舵稳当奋楫,风劲好扬帆
江河幕墙建筑者们必将持续奋斗
全力以赴推进项目建筑
以品质AYX爱体育为十四运献礼
